今年大修,动力站的2号炉最后停、最先开。为确保各装置大修前停、开工用电、用汽,公司相关部门和热电厂提前计划部署,从5月18日起开始对动力站2号炉进行为期48天的停工检修。
根据检修计划方案,2号炉检修将于7月5日完工,紧接着5号炉开始检修。等7月20日公司大修全面开始,这两台锅炉将派上供电、供汽的大用场。

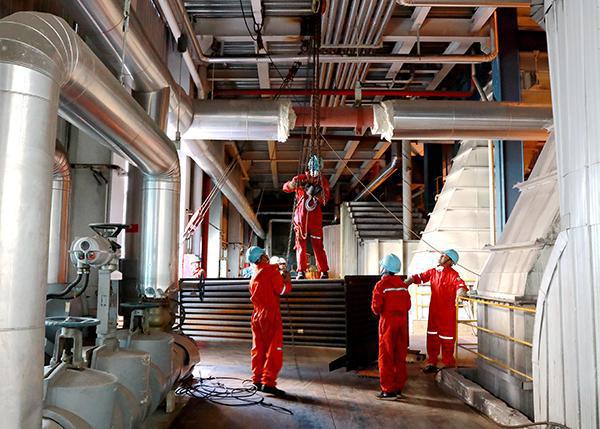

图为在热电厂工作人员的安全监控下,主力承包商施工人员正在对2号炉所需的新空气预热器管箱进行吊装就位作业。
