“疆电入渝”工程冬季施工不停歇

时间:2023-12-16 18:43:19  来源:石榴云  作者:石榴云

  石榴云/新疆日报记者 魏永贵 通讯员 田玉

  12月14日,在哈密市巴里坤哈萨克自治县三塘湖镇,哈密—重庆±800千伏特高压直流输电工程(以下简称“疆电入渝”工程)巴里坤换流站项目建设正酣。

  “现场最低温度超过-20℃,五六级大风是常态,但是我们的建设进度在按计划推进,没有受到影响。”国家电网有限公司特高压建设分公司巴里坤换流站工程业主项目部副经理李国满说。

  “疆电入渝”工程于今年8月8日开工。巴里坤换流站主体工程于10月25日开工,计划今年完成各类地面构筑物关键项目零米以下的基础施工。2024年将完成低端阀厅及换流变压器、变流滤波器场、交流场、直流场等区域的土建主体施工,并进入设备安装阶段。

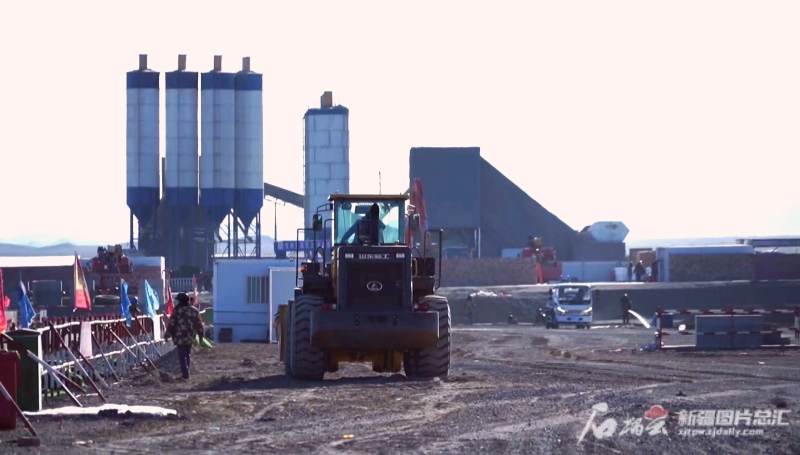

  12月12日,“疆电入渝”工程巴里坤换流站施工场景。郭子毅 摄

  李国满介绍,在施工中,现场技术人员、各施工队克服了大雪、大风、严寒天气等不利影响,攻坚克难,稳步推进施工进度。目前冬季施工保温、检测、油料供应等各项后续保障措施已经到位,将确保工程按照既定工期节点顺利推进。

  “疆电入渝”工程是我国首批沙戈荒大型风电光伏基地外送工程之一,总投资286亿元。工程起于哈密市巴里坤换流站,止于重庆市渝北区渝北换流站,途经新疆、甘肃、陕西、四川、重庆五地,直流线路全长2290千米,建成后每年可向重庆输送电量360亿千瓦时以上。

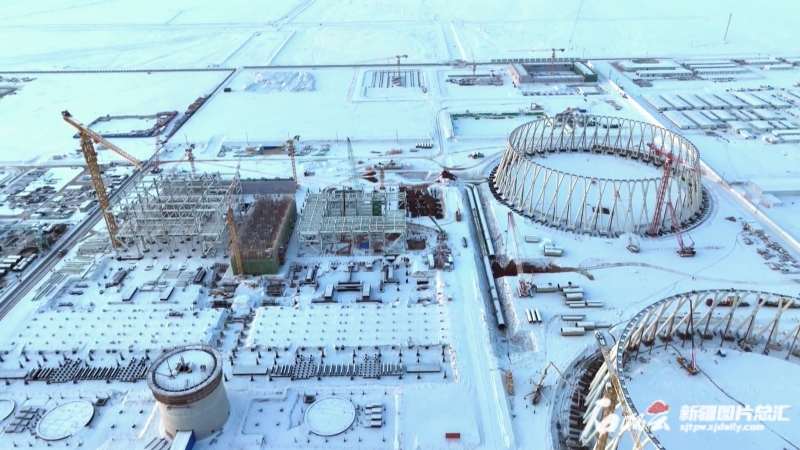

  12月13日,“疆电入渝”工程主电源新疆重能电力开发有限公司2×100万千瓦煤电项目建设场景。郭子毅摄

  在距离巴里坤换流站不远处,“疆电入渝”工程配套主电源之一——新疆重能电力开发有限公司2×100万千瓦煤电项目现场一片繁忙景象。建设单位严格按照冬季施工方案,对项目施工进行统筹安排,力保施工任务按期完成。

  该项目采用高效超超临界间接空冷燃煤机组,同步建设升压站、主厂房以及脱硫、脱硝等设施,动态投资约70.99亿元,预计2025年建成投产。目前,该项目两座间冷塔钢柱吊装工作已完成,1号和2号锅炉的钢结构吊装正在紧张进行。

  责任编辑:刘新草

来顶一下
返回首页
返回首页
发表评论 共有条评论
用户名: 密码:
验证码: 匿名发表
推荐资讯
中共独山子区第十届委员会第七次全体会议召开
中共独山子区第十届委
【小微心语】装满回忆的红砖房
【小微心语】装满回忆
从70%到95%!十年攻坚,终于啃下了这块硬骨头
从70%到95%!十年攻坚,终
独山子文化体育场馆均已开放(附时间表)
独山子文化体育场馆均
相关文章
    无相关信息
栏目更新
栏目热门
