中绿电若羌400万千瓦光伏项目首个220千伏升压站完工

时间:2024-04-28 23:04:30  来源:石榴云  作者:石榴云

  石榴云/新疆日报讯(记者 石鑫报道)眼下,中绿电若羌400万千瓦光伏项目2号220千伏升压站全面完工,具备并网发电条件。

  4月26日,在该项目2号220千伏升压站施工现场,工人正在进行最后的调试和检查工作。

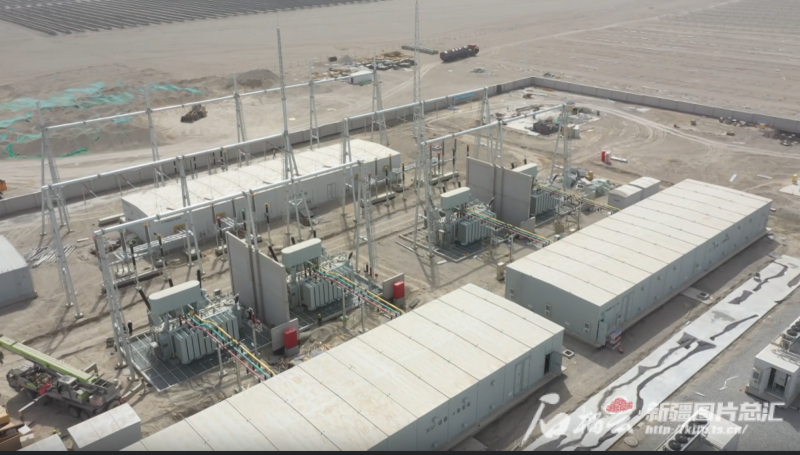

  中绿电若羌400万千瓦光伏项目2号220千伏升压站全面完工。苏波摄

  2号220千伏升压站东西宽135米,南北长180米,建筑面积24300平方米。站内包括光伏区和配套电力电子设备。

  “首个220千伏升压站完工意味着整个项目已经具备了并网发电条件。”中绿电若羌400万千瓦光伏项目负责人祁万年介绍,2号升压站去年10月份开工,现在已全面完工。待若羌750千伏升压站建设完成,整个项目通过4座220千伏升压站接入若羌750千伏升压站实现全容量并网。

  中绿电若羌400万千瓦光伏项目光伏区场址位于若羌河区域,项目总投资145亿元,除了光伏场区、升压站建设外,还包括综合楼、输电线路等附属工程设施的同步配套建设。项目建成后,每年可提供68亿度清洁电力,节约标准煤272万吨,减少碳排放量688.73万吨,对助力实现“双碳”目标具有重要意义。
