中绿电若羌400万千瓦光伏项目建设进入冲刺阶段

时间:2024-08-11 09:42:58  来源:石榴云  作者:石榴云

  石榴云/新疆日报讯(记者 杜建辉报道)8月8日,走进全国单体最大的光伏发电项目——中绿电若羌400万千瓦光伏项目建设现场,工人们正热火朝天地进行光伏板安装工作,已经安装好的光伏板犹如“蓝色的海洋”,与黄色的沙漠形成强烈的视觉反差。

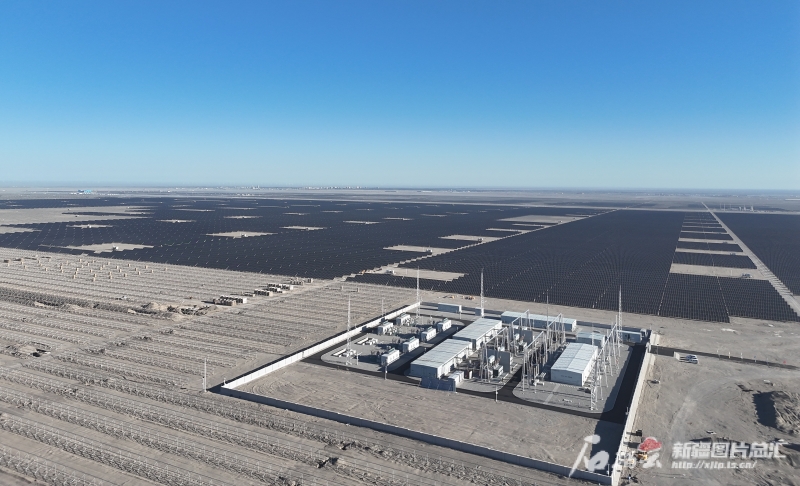

  8月8日,航拍中绿电若羌400万千瓦光伏项目建设现场。雷琦昊 摄

  中绿电若羌400万千瓦光伏项目2023年9月开工建设,总投资约110亿元,预计年平均发电量69亿千瓦时。“目前,项目进入冲刺阶段,今年9月具备并网发电条件,计划年底完成全部施工工作,全容量并网。”中绿电若羌400万千瓦光伏项目经理刘延江说。

  地处塔克拉玛干沙漠东南缘的若羌县是太阳能资源Ⅰ类区和全疆十大风区之一。“中绿电若羌400万千瓦光伏项目是塔克拉玛干沙漠边缘阻击战范围内单体最大的光伏治沙工程。截至目前,光伏区已完成392万千瓦光伏支架安装工作、200万千瓦光伏组件安装工作及4座升压站土建施工工作。”刘延江说,项目投产后,可同时满足200万户家庭一年的用电量,每年可以减排二氧化碳572万吨,折合标准煤208万吨。

  “项目建设不仅带来绿色能源,还有助生态环境改善,提高光伏治沙生态效益。”刘延江说,光伏区光伏板遮阳面积达58810亩,将有效降低地面温度,从而调节戈壁的热力平衡;3.18米的光伏组件高度可以截留风沙流中的绝大部分沙尘;雨水沿着光伏板面降落到下沿地面,会使得地面80厘米宽的范围内土壤含水率提高30%到60%,为耐盐碱植物创造了生存条件。
